西十高铁商洛段330千伏供电工程全面竣工
2025年12月19日 14:08 中新网陕西

  12月16日,随着330千伏鹿(鹿城)-竺(天竺)线路工程正式带负荷试运行,西十高铁商洛段330千伏供电工程全面竣工。这是继11月24日330千伏西康高铁商洛段330千伏供电工程投运后1个月内投运的第二项高铁供电工程。

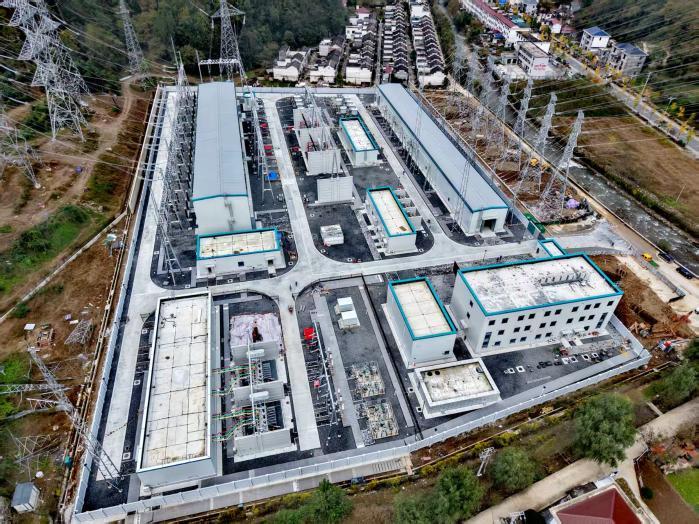

西康高铁商洛段330千伏供电工程栗乡330千伏变电站投运。

  西康、西十高铁是国家重点铁路建设项目,是国家中长期铁路网规划的重要组成部分,对促进区域经济联动发展,加快完善国家高速铁路网布局,提升陕西省在全国铁路网的枢纽地位具有重要意义。

  西康、西十高铁商洛段330千伏供电工程分别于2023年9月、2024年3月开工,两项工程共组立铁塔788基,展放导线392千米,新建330千伏变电站1座,新建330千伏开关站1座,新建110千伏变电站1座。

  该公司优化管理模式,推行“一图四表+问题清单”管理模式,编制工程进度计划“作战图”,优化招标、物资供应、跨越等关键“计划表”。针对跨越高速、带电线路等复杂施工,创新采用“半档封网”施工工艺,安全高效完成2处铁路、11处高速及38处带电线路跨越施工任务。面对2025年秋淋、高温等天气,超前调整施工方案,优化现场施工组织,加大施工力量投入,实现“雨季不停工、质量不降低”,西康高铁供电工程累计缩短工期22天。

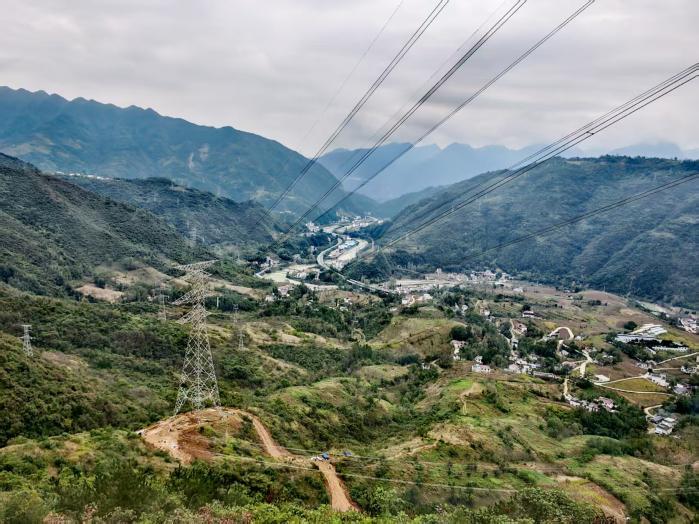

西康高铁商洛段330千伏供电工程全线贯通。

  今年5月至7月,西康、西十高铁供电工程先后顺利完成跨越包茂、沪陕高速多项作业。跨越工作需同时跨越高速及110千伏带电线路,为确保跨越工作安全、顺利、高效进行,跨越施工前多次实地勘察,研判现场跨越安全技术条件,商讨确定施工计划和专项施工方案,积极与交管部门密切沟通,科学安排施工时段。

  跨越施工期间,国网商洛供电公司积极落实专项施工方案各项安全、技术、组织措施,确保各项安全、技术、组织措施落实到位。同时,努力克服雷雨天气、高速车流激增等考验,在高速公路等跨越点设置专责监护,加强安全管控监督,对跨越区段进行全程监护,保障该项跨越高速公路架线作业安全高效完成。

  据悉,两项工程竣工后将进一步完善地区330千伏网架结构,实现商洛地区330千伏互联互供,促进能源开发、保障陕南地区电力可靠供应,为区域能源保供与经济发展注入强劲动力。(霍怡)

责任编辑:吴西檬

相关推荐
友情链接: 中国政府网 陕西省人民政府 陕西省委统战部 西安市人民政府 人民网 新华网 中央电视台 央广网 群众新闻网 西部网 西安日报 华商网 西西新闻
本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
Copyright ©1999-2023 chinanews.com. All Rights Reserved
