“陕电入皖”特高压工程宝塔山换流站直流系统启动调试
2026年05月09日 18:28 中新网陕西

  5月7日,国家“西电东送”重点工程——陕北至安徽±800千伏特高压直流输电工程送端站宝塔山换流站直流系统正式启动调试,标志着该工程向全面投运迈出关键一步。

  作为国家“十四五”规划的电力发展重点项目,“陕电入皖”特高压工程起于陕西延安宝塔山换流站,止于安徽合肥合州换流站,线路全长约1070公里,途经陕、豫、皖三省,穿越黄土高原、关中平原等多种复杂地形,是连接西部能源基地与华东负荷中心的重要电力能源大动脉。工程额定电压±800千伏,输送容量800万千瓦,投运后每年可向安徽输送电量超360亿千瓦时,其中一半以上是新能源电量。

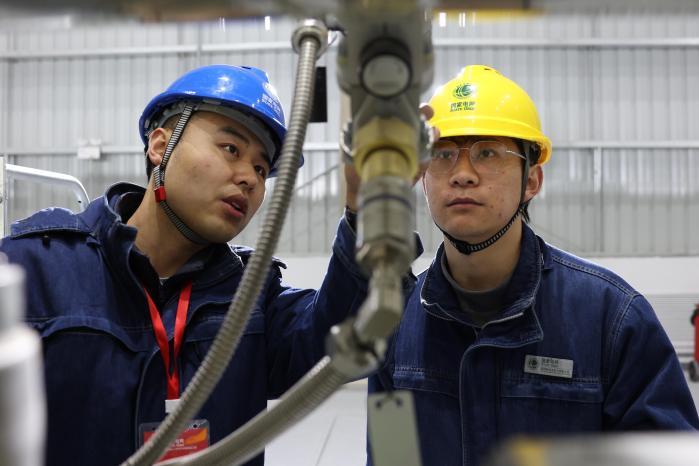

国网陕西电力工作人员在±800千伏宝塔山换流站,开展GIS室六氟化硫表计压力检查

  此次调试工作于5月7日启动,预计历时35天,将开展737项试验,全面检验直流系统设备性能与运行可靠性。为确保调试工作安全、高效、有序推进,国网陕西电力组织运维人员分组协同作战,建立闭环管理机制,每日集体学习调试方案,细致准备操作票、巡视卡等资料,确保全员熟悉操作流程与测试任务;调试结束后,及时召开小结会议,全面梳理当日问题、明确次日重点,全力保障调试质量。

  据悉,此次直流系统调试是工程投运前的关键环节,全部调试完成后,工程将进入试运行阶段。该工程投运后可显著提升陕电外送能力,推动陕西能源资源优势向经济优势转化,进一步提升华东地区绿电消费占比,助力国家“双碳”战略落地实施,为区域能源优化配置和电力安全稳定供应提供有力支撑。(马腾柴迎)
