初秋的乐山,暑热未消。汽车沿着蜿蜒山路盘旋而上,在丘陵与山岭之间穿行,一座座银灰色的钢铁高塔次第映入眼帘——它们刚刚“拔节”生长到百米之高,正静待一场即将到来的“大考”。
9月13日,由陕西送变电工程有限公司承建的攀西特高压交流工程线路工程11标段将正式启动放线施工。由于重要输电线路停电窗口期极为有限,原计划的三个放线段、六场线作业,最终优化整合为两个放线段、四场线——40台牵张机集结就位,四场线即将同时开牵,一场穿越群山的“大跨越”进入最后倒计时。与此同时,全线14套落地双摇臂抱杆同步冲刺,组塔收官紧锣密鼓。
蜀山破土 首标筑基
攀西特高压交流工程,是国家电网“十五五”时期开工建设的首个特高压交流输变电工程,也是四川省重点能源基础设施项目。工程总投资约232亿元,途经凉山、宜宾、乐山3市(州)12县(区),新建攀西、川南两座1000千伏变电站,扩建天府南1000千伏变电站,线路全长994公里。投运后,攀西地区富集的清洁电能将以每年最大182亿千瓦时的规模直送成都平原和川南负荷中心,为成渝地区双城经济圈建设注入澎湃动能。
摊开工程图纸,11标段的担子不轻。线路折单长度达133千米,新建铁塔276基。标段内以山地、丘陵为主,地形起伏大,部分塔位远离既有道路,物资运输、现场作业难度大;沿线林区密布,森林防火与生态保护责任同样繁重。
6月12日,作为全线首个开工建设的标段,11标段正式启动铁塔基础施工。开工前,项目部统筹各方资源,高效完成线路复测、地质勘察、专项施工方案编审和各项手续办理,配齐施工机具物资,把功课做在开工之前;施工中,严格落实林区绿色施工和生态环保管控要求,机械成孔、分区作业、分段攻坚,针对性破解山地物料转运难、地质工况复杂等难题,稳稳迈出全线施工的“第一步”。
云巅立柱 高塔擎天
放线在即,主角是一群“钢铁巨人”。放线段涉及的22基铁塔,全部是大角钢塔——平均高度122.93米,最大单基塔重达516.84吨,其中全高超过150米的超高铁塔有6基。放到城市里,每一座都是“摩天楼”级别。

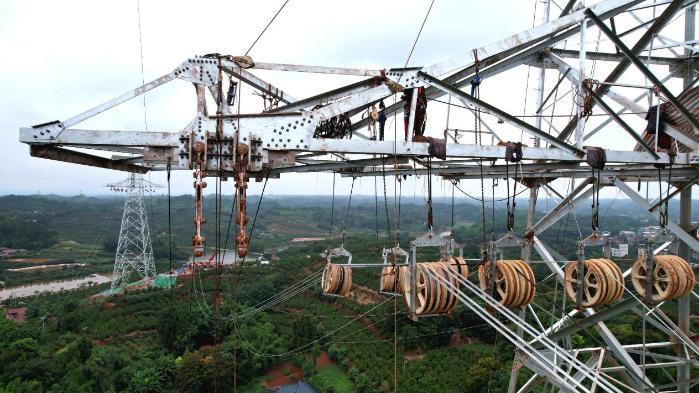

这样的大块头,要稳稳立在群山之巅,先得闯过“组装关”。铁塔体量庞大、重心高、构件多,传统组塔方式效率低、高空作业风险大。项目创新采用“流动式起重机+落地双摇臂抱杆”组合施工工艺。起重机在地面“唱主角”,负责大件塔材的快速就位;落地双摇臂抱杆在高空“接力”,负责上部塔段的精准对接。一“粗”一“细”各展所长,大幅提升了机械化作业占比,有效压降了高空作业风险。如今,落地双摇臂抱杆组塔已成为这支队伍特高压组塔作业的常态。
塔上,作业人员腰系安全带,在高空传递对接每一段塔材;塔下,指挥人员通过对讲机统一调度,起重臂缓缓回转,一节节构件在空中划出弧线、精准就位。眼下,全线14套落地双摇臂抱杆全部投入,14个组塔班组按照“日调度、周复盘”机制倒排工期、挂图作战,多点同步冲刺组塔收官,放线前的各项筹备同步收口,确保每道工序无缝衔接。
“每一基塔的‘成长’,都是一场接力。”11标段项目部负责人宋悦说,“越是到最后关头,越要稳住节奏,安全这根弦一寸都不能松。”

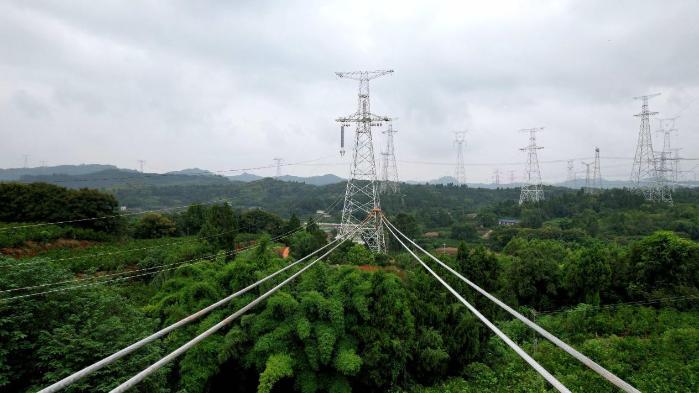

窗口夺时 四线同牵

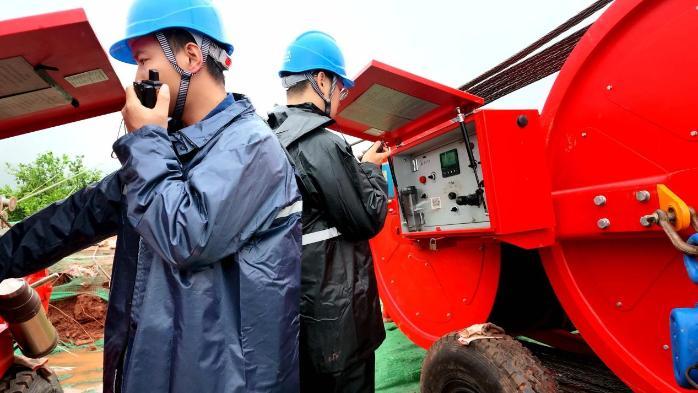

组塔进入收官攻坚的同时,一场更严峻的考验正在逼近。放线要“借道”停电窗口——放线段需连续跨越±800千伏金永线、500千伏天林Ⅰ/Ⅱ线及在建天府南~大林改造双回等重要输电线路,只有在线路停电的窗口期内,导线展放才能安全实施。窗口期极为紧迫,安全风险和技术要求双双处于高位。如何在有限窗口里挤出效率?项目部把“算盘”打在了施工组织上。原计划三个放线段、六场线作业,经反复论证优化,最终整合为两个放线段、四场线,集中优势力量打“歼灭战”。区段少了,单场规模却更大——40台牵张机已全部集结就位,四场线即将同时开牵,相当于在崇山峻岭间同时铺开四场“接力赛”。牵张场地布置、导地线展放顺序、通信指挥调度、交叉跨越监护……每一环都容不得半点闪失。
“跨越施工,最怕的就是‘等’和‘抢’两个字。”作业现场负责人王锐说,“窗口一旦开启,就要一气呵成。”
连日来,项目部对跨越点逐基复核、对牵张场地选址反复踏勘,把安全技术交底细化到每一道工序、每一名作业人员;针对交叉作业、高处作业等高风险环节,设专人全程监护;山林防火、防雷防汛、起重吊装……每一个风险点都被写进清单、落实到人。从组塔收官到放线启动,各项工作正紧锣密鼓、有序收口。
银线飞架 绿电惠民
他们架设的,不只是铁塔和导线。
攀西地区地处四川西南,是“西电东送”国家战略的关键送端。截至2025年底,这里清洁能源装机已突破5000万千瓦,水、风、光资源富集,电力外送需求持续攀升。攀西特高压交流工程正是打通输送“堵点”、畅通外送“大动脉”的关键工程——投运后,将通过天府南变电站与此前投运的川渝1000千伏特高压交流工程联网,四川将由此形成甘孜、阿坝、攀西三大清洁能源基地与成都平原、川南、川北三大负荷中心之间“三送三受”的坚强省内“西电东送”格局。届时,每年最大可输送电能约182亿千瓦时,相当于替代标准煤约588万吨、减排二氧化碳约1446万吨。
作为国家电网“十五五”时期首个开工的特高压交流工程,攀西特高压工程还将在索道架设总量、门型塔数量等指标上刷新纪录,并将实现特重冰区加强型耐张塔设计、特高压全面类国产芯二次设备、全过程地灾智能监测预警体系等多项“首次”应用——这既是中国特高压技术持续跃升的缩影,也为后来者树起了新的标尺。
对陕西送变电的建设者来说,这条“绿电高速路”同样承载着这支老牌电网施工队伍的光荣与梦想——他们转战过秦岭腹地,不久前刚刚实现±800千伏甘肃—浙江特高压直流工程陕1标全线贯通;如今,又相聚巴蜀群山,在更高的起点上迎接新的挑战。
远处,又一座铁塔完成了最后一段塔材的对接,在落日的余晖中勾勒出挺拔的剪影。随着40台牵张机同时启动,银色的导线将从这些“百米巨人”的臂膀间飞架而过,把大凉山的风、金沙江畔的光,连同三秦建设者的汗水,一起送往成渝大地的万家灯火。(完)
