1月8日,随着最后一相导地线就位,陕北至关中750千伏第三通道输变电工程(榆林市佳县段)全线贯通。这一里程碑式的成果,为三通道工程按期投运筑牢关键基石,更为陕北能源外送、关中电力保供架起一条坚实的“钢铁动脉”。
该工程是陕北至关中能源输送的关键枢纽,自开工起便面临多重施工难题:项目地处黄土高原沟壑区,四季气候极端,夏季地表温度超40℃,钢筋塔材烫至无法直接触碰,冬季气温骤降至-20℃,冻土层给基础施工带来极大阻力,特别是近期降雪大风天气,高温严寒的交替侵袭让户外作业难度陡增;同时工程涉及多个放线区段,交叉跨越点多且地形复杂,每一次跨越都需精准测算。

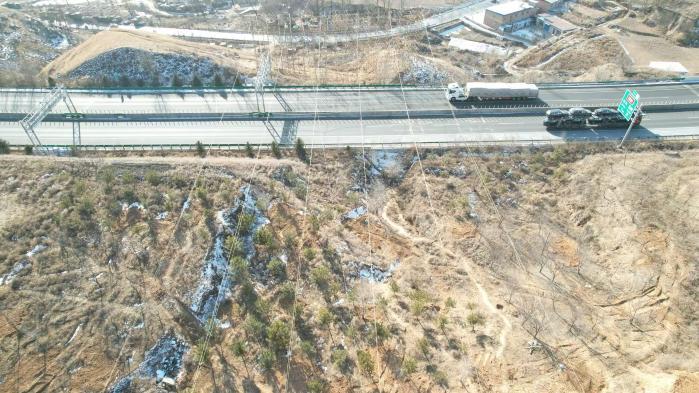

自工程开工以来,全体建设者锚定目标、迎难而上,在53天的架线施工期内,精准完成35千伏线路跨越6次、110千伏线路跨越7次、高速公路跨越2次,高效完成82.486公里导地线展放任务,历经464天日夜鏖战,顺利攻克12个放线区段施工难关,确保工程安全有序推进。
目前,陕西送变电公司正全力推进工程收尾工作,着力为陕北至关中能源输送大动脉的高效畅通再添强劲动力,为陕西能源电力事业高质量发展注入新动能。(王锜沄)
